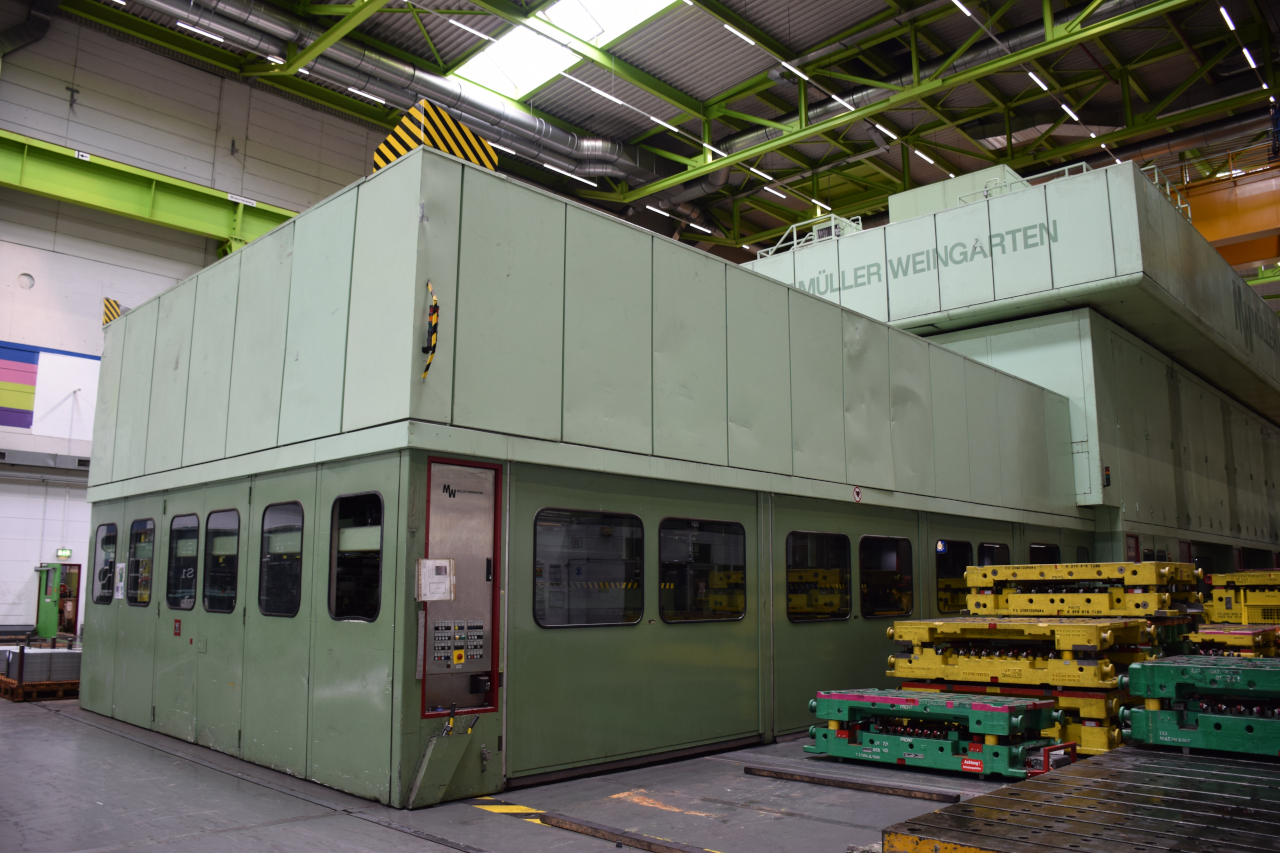

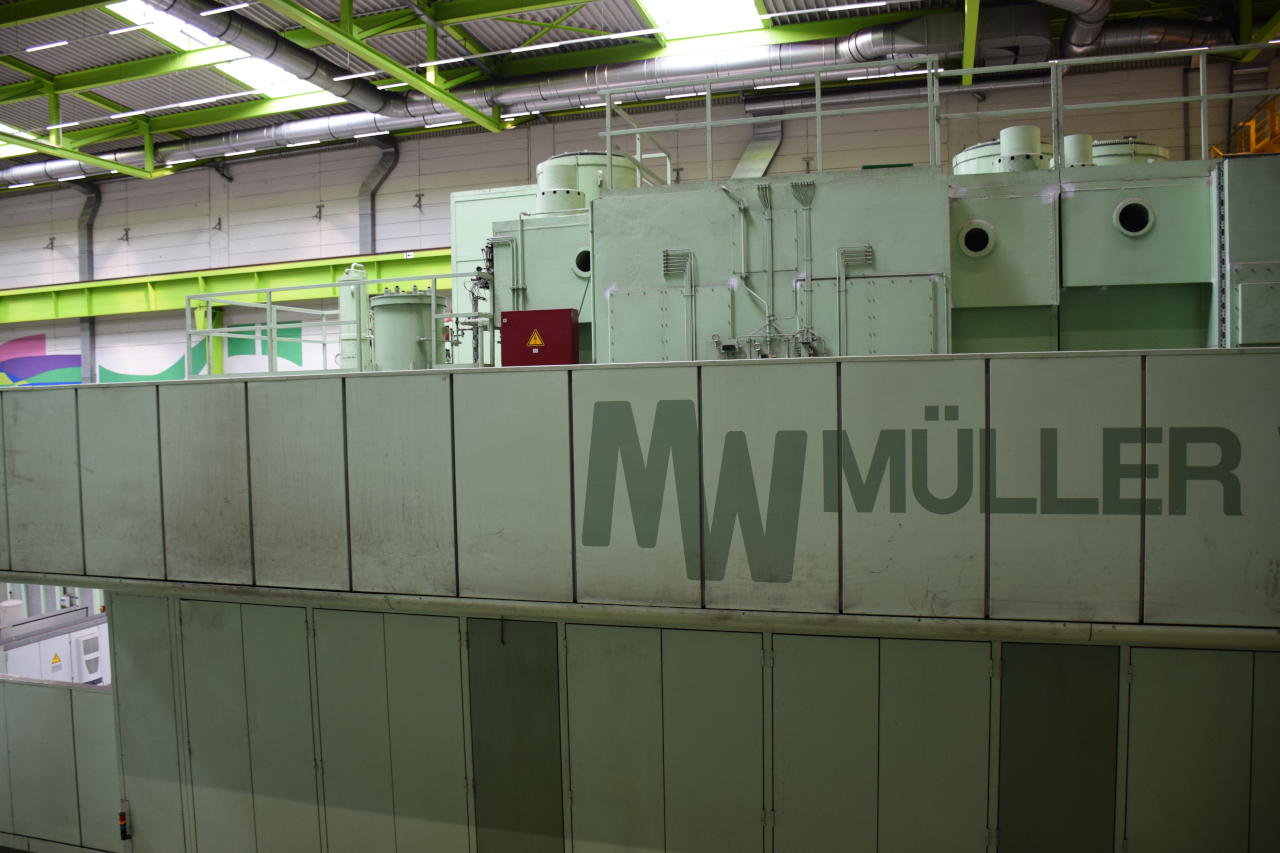

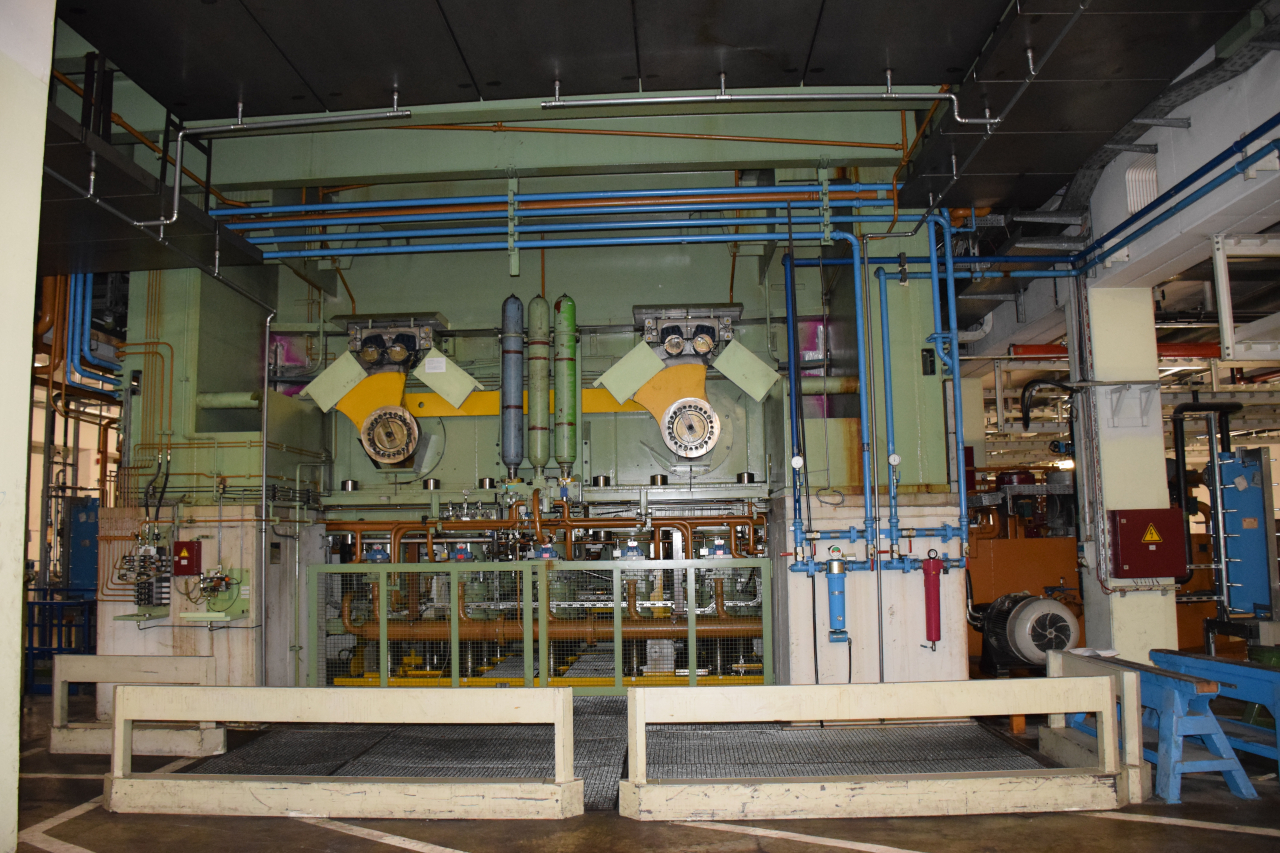

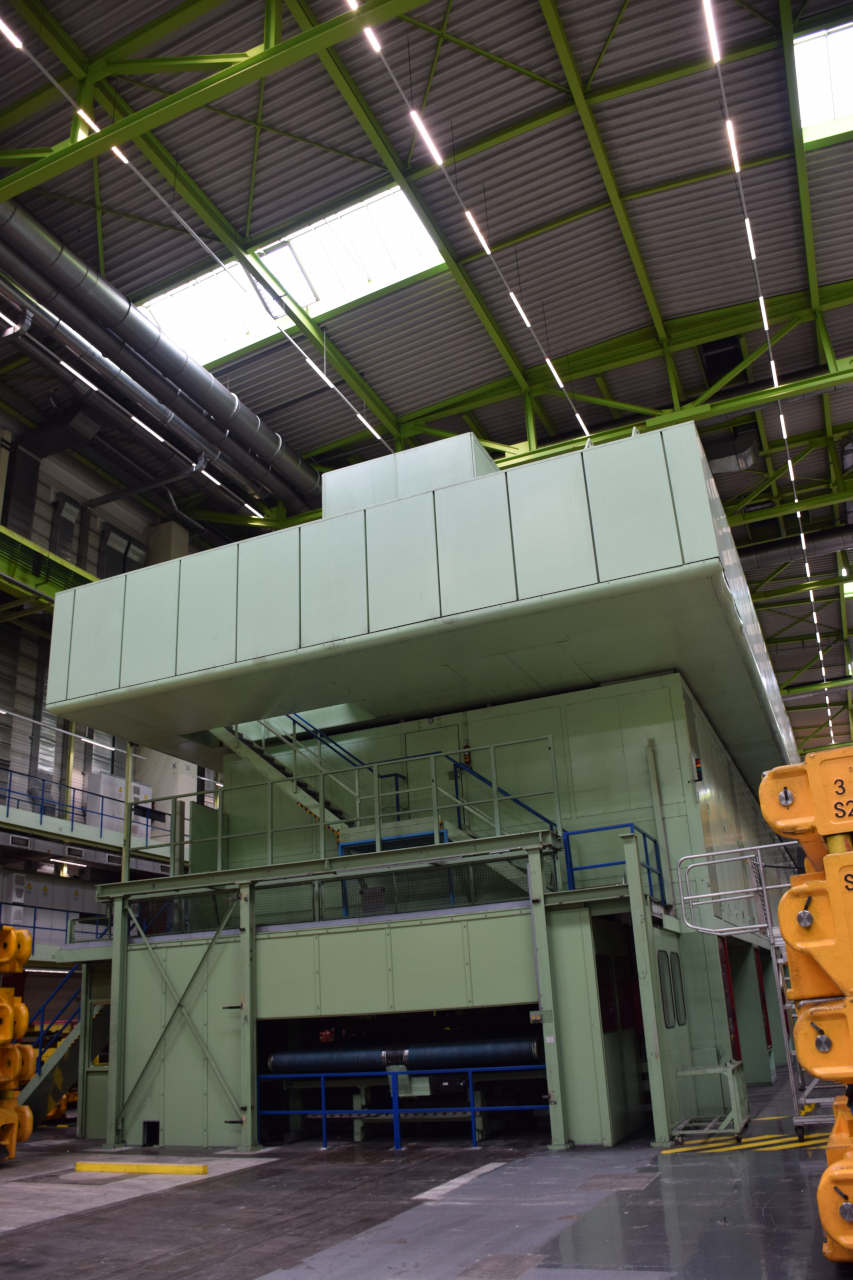

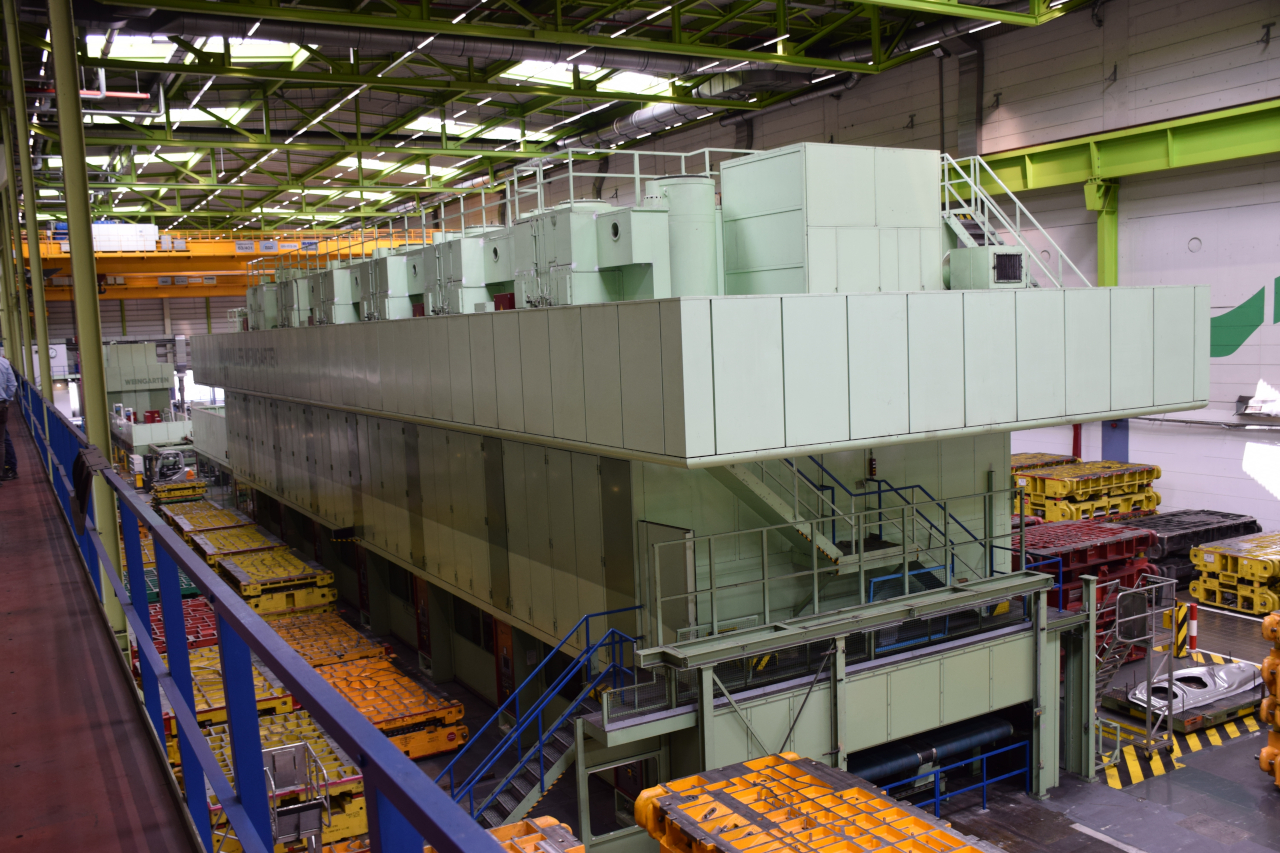

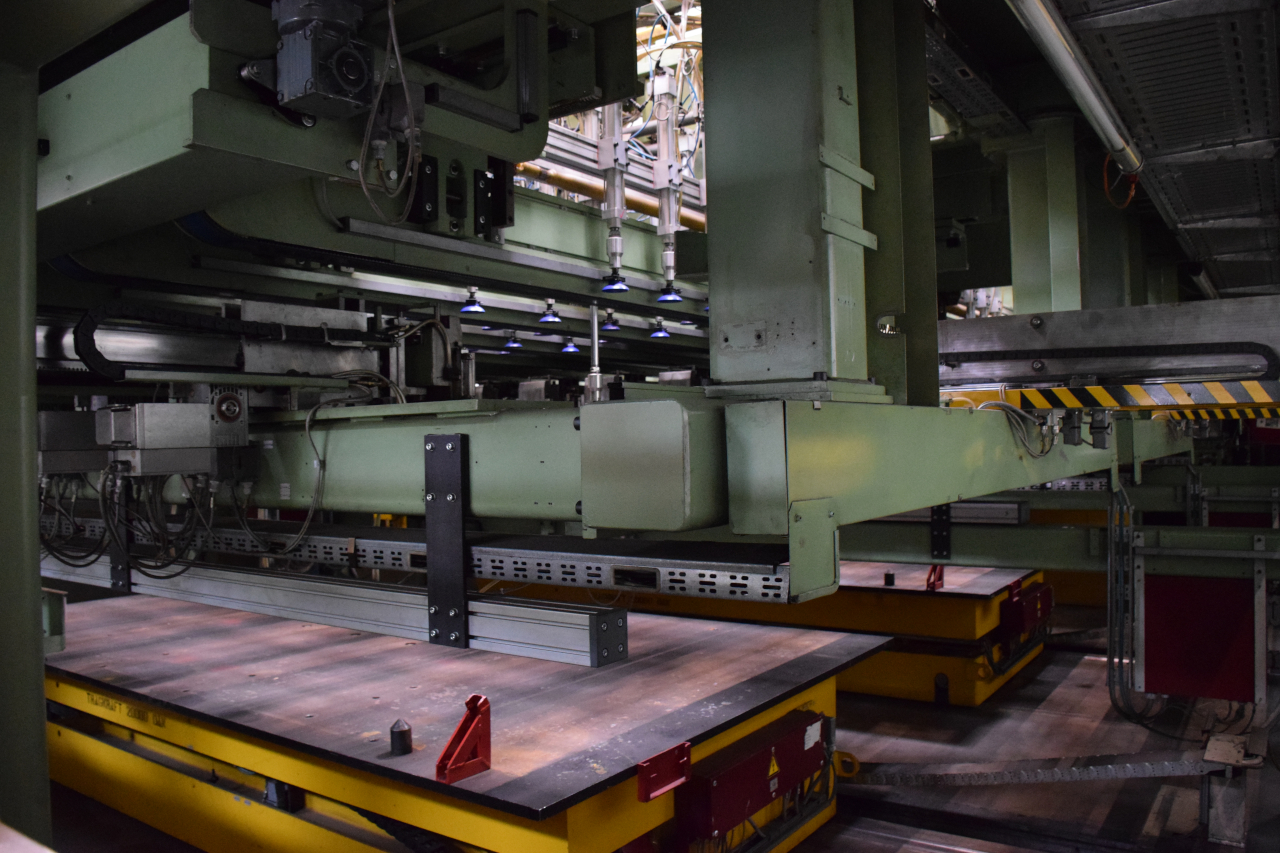

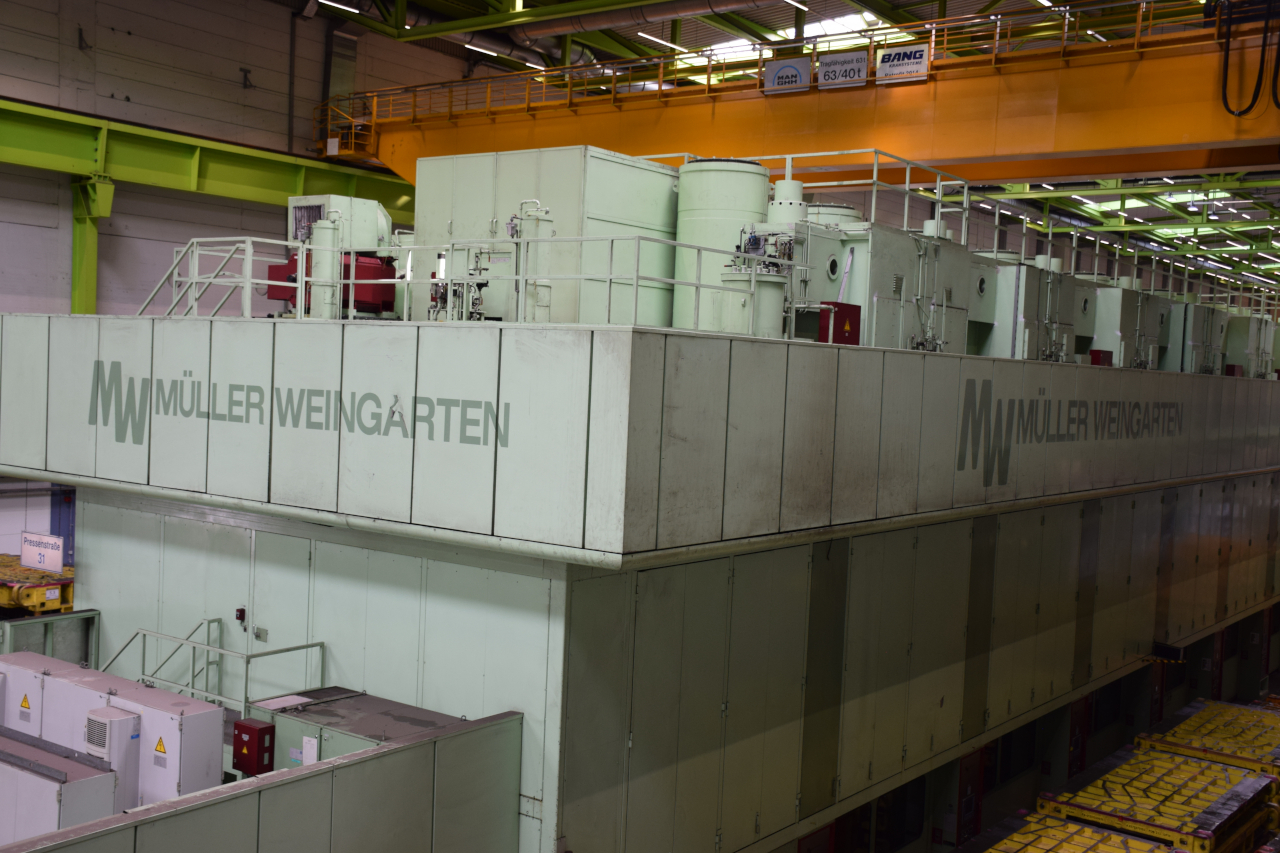

Demontage und Transport der Müller-Weingarten S 7300.06.260 Pressenlinie im Presswerk

Pressenlinie erfolgreich demontiert und transportiert

Demontage und Transport der Müller-Weingarten S 7300.06.260 Pressenlinie im Presswerk

FISS hat die Demontage und Verladung einer Müller-Weingarten S 7300.06.260 Pressenlinie erfolgreich abgeschlossen. Das komplexe Schwerlastprojekt umfasste die vollständige Zerlegung, Verpackung und den mehrstufigen Transport der Anlage.

Hersteller Müller-Weingarten
Modell S 7300.06.260
Projektdauer Sechs Monate
Schwerste Komponente Pressenkopf bis 250 Tonnen
Projekt auf einen Blick

Welche Pressenlinie wurde im Presswerk demontiert?

Demontiert wurde eine Müller-Weingarten S 7300.06.260 Pressenlinie. Aufgrund der Größe und des hohen Gewichts einzelner Baugruppen erforderte das Projekt eine sorgfältige Planung, Spezialausrüstung und die Zusammenarbeit verschiedener Fachbereiche.

Die gesamte Demontage dauerte sechs Monate. Besonders anspruchsvoll war die Handhabung des Pressenkopfs mit einem Gewicht von bis zu 250 Tonnen.

Komplexes Schwerlastprojekt

Präzise Planung für eine vollständige Pressenlinie

Die Demontage einer Pressenstraße unterscheidet sich deutlich vom Abbau einer einzelnen Maschine. Zahlreiche mechanische, elektrische und logistische Arbeitsschritte müssen in einer festgelegten Reihenfolge erfolgen.

Gleichzeitig müssen schwere und übergroße Komponenten sicher bewegt, geschützt, verladen und auf unterschiedliche Transportmittel verteilt werden.

01 · Planung

Koordination aller Arbeitsschritte

Demontage, Hebetechnik, Verpackung und Transport wurden als zusammenhängendes Gesamtprojekt geplant.

02 · Spezialisten

Interdisziplinäres Projektteam

Aufsichtspersonen, Elektroingenieure, Mechaniker und Verpackungsspezialisten arbeiteten eng zusammen.

03 · Schwerlastlogistik

Transport in mehreren Etappen

Die Großkomponenten wurden zunächst per Schwerlastfahrzeug und anschließend per Schiff transportiert.

Projektteam

Welche Fachkräfte waren an der Demontage beteiligt?

Der sichere Abbau einer Pressenlinie erfordert Spezialisten für unterschiedliche technische und organisatorische Aufgaben.

Projektsteuerung

Aufsicht und Koordination

Die verantwortlichen Aufsichtspersonen koordinierten Arbeitsabläufe, Fachbereiche und Projekttermine.

  • Abstimmung der Arbeitsschritte
  • Koordination der Fachkräfte
  • Überwachung des Projektablaufs
  • Unterstützung der Sicherheitsplanung
Elektrotechnik

Elektroingenieure

Elektrische Systeme und Verbindungen mussten kontrolliert getrennt und für den Transport vorbereitet werden.

  • Trennung elektrischer Verbindungen
  • Bearbeitung technischer Schnittstellen
  • Vorbereitung elektrischer Komponenten
  • Abstimmung mit der Mechanik
Mechanik

Erfahrene Mechaniker

Mechanische Baugruppen wurden in der geplanten Reihenfolge getrennt, gesichert und bewegt.

  • Demontage schwerer Baugruppen
  • Vorbereitung der Hebevorgänge
  • Sicherung beweglicher Komponenten
  • Unterstützung der Verladung
Verpackung

Verpackungsspezialisten

Demontierte Komponenten wurden passend zu Größe, Gewicht und Transportweg geschützt.

  • Schutz empfindlicher Komponenten
  • Transportgerechte Verpackung
  • Sicherung einzelner Baugruppen
  • Vorbereitung für Straße und Schiff
Hebetechnik

Spezialisten für Schwerlasthübe

Die besonders schweren Komponenten wurden mit geeigneter Spezialausrüstung sicher angehoben.

  • Planung der Anschlagpunkte
  • Einsatz eines Traversensystems
  • Kontrolliertes Anheben
  • Sichere Positionierung
Logistik

Koordination der Transportetappen

Straßen- und Schiffstransport mussten zeitlich und technisch aufeinander abgestimmt werden.

  • Planung der Schwerlasttransporte
  • Transport in den Neckarraum
  • Umschlag für den Schiffstransport
  • Koordination der weiteren Beförderung
Projektablauf

Von der Anlagenaufnahme bis zum Schiffstransport

Die vollständige Verlagerung erfolgte in aufeinander abgestimmten Demontage-, Hebe-, Verpackungs- und Transportphasen.

01

Projektplanung

Der Anlagenumfang, die Demontagereihenfolge und die erforderliche Spezialausrüstung wurden festgelegt.

02

Demontage

Die einzelnen Komponenten der Pressenlinie wurden über einen Zeitraum von sechs Monaten sorgfältig zerlegt.

03

Schwerlasthübe

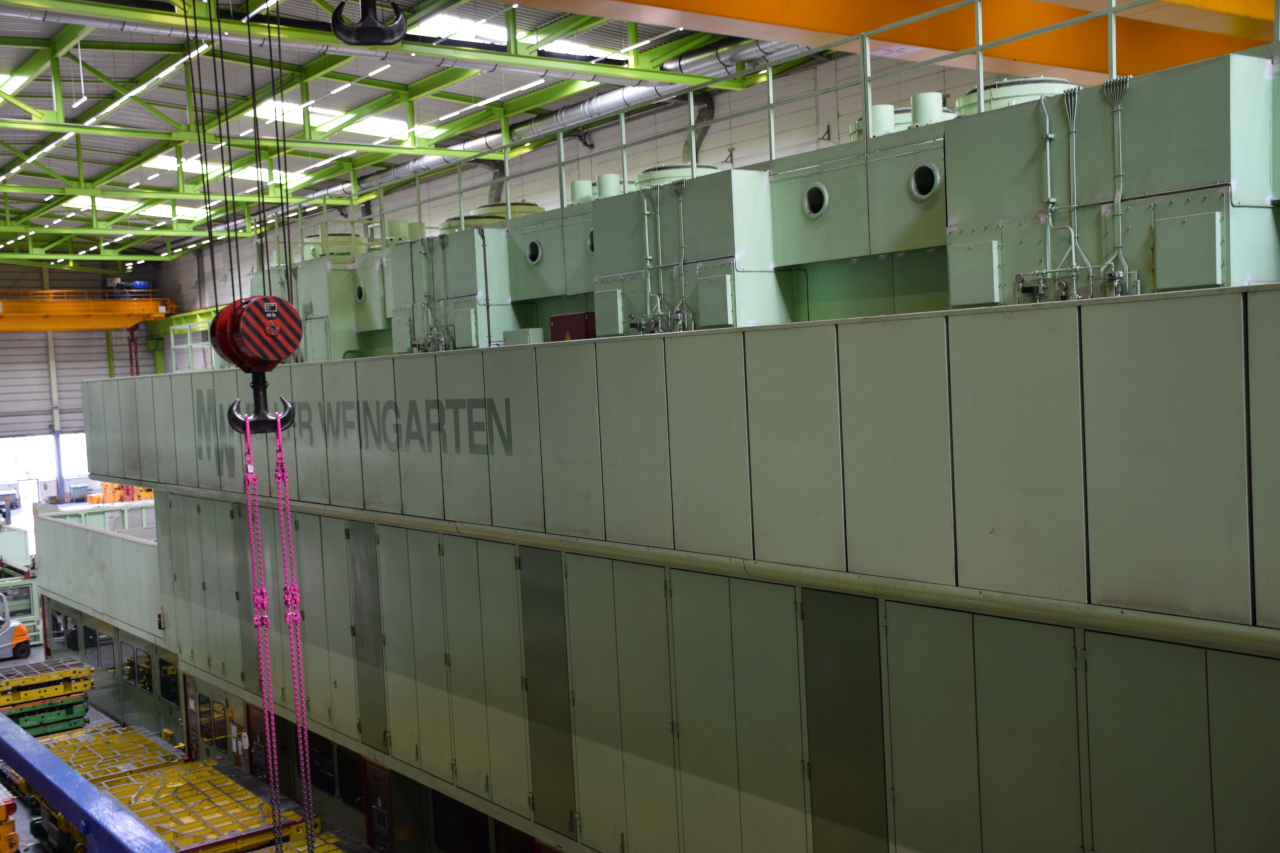

Der Pressenkopf und weitere Großkomponenten wurden mit einem speziellen Traversensystem angehoben.

04

Straßentransport

Die größten Komponenten wurden mit Schwerlastfahrzeugen in den Neckarraum gebracht.

05

Schiffstransport

Nach dem Umschlag wurden die Maschinenkomponenten per Schiff zum endgültigen Bestimmungsort transportiert.

Projekt in Zahlen

Zentrale Kennzahlen der Pressenverlagerung

Dauer, Bauteilgewicht und Transportweg zeigen die Dimension des Projekts.

6 Monate

Demontagezeit

Die vollständige Zerlegung der Pressenlinie nahm insgesamt sechs Monate in Anspruch.

250 t

Maximales Bauteilgewicht

Der Pressenkopf erreichte ein Gewicht von bis zu 250 Tonnen.

2 Stufen

Transportkonzept

Die Großkomponenten wurden zunächst auf der Straße und anschließend per Schiff transportiert.

Schwerste Komponente

Sicheres Anheben des Pressenkopfs mit bis zu 250 Tonnen

Der Pressenkopf gehörte zu den technisch anspruchsvollsten Komponenten des Projekts. Aufgrund seines Gewichts war eine konventionelle Handhabung nicht möglich.

Für den kontrollierten Hub wurde deshalb ein spezielles Traversensystem eingesetzt. Dieses verteilte die Last auf geeignete Anschlagpunkte und unterstützte die sichere Bewegung der Großkomponente.

Hebeplanung

Abgestimmte Anschlagpunkte

Position, Gewicht und Schwerpunkt mussten vor dem Hub berücksichtigt werden.

Spezialausrüstung

Traversenhebesystem

Die Traverse unterstützte eine kontrollierte Lastverteilung beim Anheben des Pressenkopfs.

Sicherheit

Kontrollierte Bewegung

Der Hebevorgang wurde sorgfältig koordiniert, um Personen und Anlagenkomponenten zu schützen.

Demontage im Presswerk

Warum dauerte der vollständige Abbau sechs Monate?

Eine Pressenstraße besteht aus zahlreichen miteinander verbundenen Baugruppen, Versorgungsleitungen und Steuerungskomponenten. Diese müssen kontrolliert getrennt und in transportierbare Einheiten zerlegt werden.

  • Erfassung des vollständigen Anlagenumfangs
  • Festlegung einer sicheren Demontagereihenfolge
  • Trennung elektrischer Systeme
  • Demontage mechanischer Verbindungen
  • Vorbereitung schwerer Baugruppen für Hebevorgänge
  • Schutz empfindlicher Maschinenkomponenten
  • Transportgerechte Zerlegung der Pressenlinie
  • Koordination mehrerer Fachbereiche
  • Verpackung der demontierten Komponenten
  • Abstimmung mit der Schwerlastlogistik
Mehrstufiger Transport

Vom Presswerk über den Neckarraum zum Bestimmungsort

Nach Abschluss der Demontage wurde die Pressenlinie in mehreren Etappen transportiert. Besonders große Komponenten erforderten Schwerlastfahrzeuge.

Die größten Teile wurden zunächst in den Neckarraum gebracht. Von dort erfolgte die weitere Beförderung per Schiff zum endgültigen Bestimmungsort.

Etappe 1

Verladung im Presswerk

Die vorbereiteten Komponenten wurden kontrolliert auf die vorgesehenen Schwerlastfahrzeuge verladen.

Etappe 2

Schwerlasttransport in den Neckarraum

Die Großkomponenten wurden auf der Straße zum vorgesehenen Umschlagpunkt transportiert.

Etappe 3

Umschlag der Komponenten

Am Wasserweg mussten die Maschinenkomponenten für den nächsten Transportabschnitt vorbereitet werden.

Etappe 4

Weitertransport per Schiff

Die Pressenkomponenten wurden auf dem Wasserweg zum endgültigen Bestimmungsort transportiert.

Verpackung und Transportschutz

Schutz der Pressenkomponenten während aller Transportphasen

Die Verpackung musste sowohl für die Straßenbeförderung als auch für den anschließenden Schiffstransport geeignet sein.

Empfindliche Technik

Schutz vor äußeren Einwirkungen

Elektrische und mechanische Komponenten mussten gegen Belastungen während Umschlag und Transport geschützt werden.

Großkomponenten

Sicherung schwerer Bauteile

Pressenkopf und weitere Großbaugruppen wurden gegen unbeabsichtigte Bewegung gesichert.

Transportweg

Vorbereitung für Straße und Schiff

Die Verpackung wurde auf die unterschiedlichen Anforderungen der Transportetappen abgestimmt.

Erfolgsfaktoren

Was war für die erfolgreiche Pressenverlagerung entscheidend?

Das Projekt erforderte eine Kombination aus technischer Präzision, sorgfältiger Koordination und enger Teamarbeit.

01

Detaillierte Planung

Die einzelnen Arbeits- und Transportphasen mussten frühzeitig aufeinander abgestimmt werden.

02

Erfahrene Fachkräfte

Verschiedene Spezialisten bearbeiteten die mechanischen, elektrischen und logistischen Aufgaben.

03

Geeignete Hebetechnik

Spezialausrüstung ermöglichte die kontrollierte Handhabung der besonders schweren Komponenten.

04

Koordinierte Logistik

Straßen- und Schiffstransport wurden als zusammenhängende Transportkette organisiert.

Der FISS-Vorteil

Demontage und Schwerlasttransport komplexer Industrieanlagen

FISS unterstützt Unternehmen bei der Demontage, Verpackung, Verladung und internationalen Verlagerung schwerer Maschinen und vollständiger Produktionsanlagen.

  • Langjährige Erfahrung mit Industrieanlagen
  • Projektplanung für komplexe Demontagen
  • Koordination verschiedener Fachbereiche
  • Mechanische und elektrische Demontage
  • Planung anspruchsvoller Schwerlasthübe
  • Einsatz geeigneter Spezialausrüstung
  • Professionelle Maschinenverpackung
  • Verladung schwerer und übergroßer Komponenten
  • Koordination von Straßen- und Schiffstransporten
  • Ein Ansprechpartner für das Gesamtprojekt
Häufig gestellte Fragen

Fragen zur Müller-Weingarten S 7300.06.260 Pressenlinie

Welche Pressenlinie wurde demontiert?
Demontiert wurde eine Müller-Weingarten S 7300.06.260 Pressenlinie.
Wie lange dauerte die Demontage?
Die vollständige Demontage dauerte insgesamt sechs Monate.
Welche Fachkräfte waren am Projekt beteiligt?
Zum Projektteam gehörten Aufsichtspersonen, Elektroingenieure, Mechaniker und Verpackungsspezialisten.
Wie schwer war der Pressenkopf?
Der Pressenkopf hatte ein maximales Gewicht von bis zu 250 Tonnen.
Wie wurde der Pressenkopf angehoben?
Für den Pressenkopf und weitere schwere Komponenten wurde ein spezielles Traversenhebesystem eingesetzt.
Wie wurden die Großkomponenten transportiert?
Die größten Komponenten wurden zunächst mit Schwerlastfahrzeugen in den Neckarraum gebracht.
Wie erfolgte der weitere Transport?
Vom Neckarraum aus wurden die Maschinenkomponenten per Schiff zum endgültigen Bestimmungsort transportiert.
Warum war Spezialausrüstung erforderlich?
Größe und Gewicht der Pressenkomponenten erforderten spezielle Hebe- und Transporttechnik für eine kontrollierte Handhabung.
Übernimmt FISS auch komplette Pressenverlagerungen?
FISS kann je nach Projekt die Planung, mechanische und elektrische Demontage, Verpackung, Verladung sowie die Koordination des weiteren Transports übernehmen.
Pressenlinie demontieren und transportieren

Planen Sie die Demontage oder internationale Verlagerung einer schweren Presse oder Produktionslinie?

Senden Sie FISS Hersteller, Modell, Anlagenumfang, Maschinengewichte, Abmessungen, aktuellen Standort, Zielort, technische Unterlagen und vorhandene Fotos. Unser Team prüft die Anforderungen und unterstützt Sie bei Projektplanung, Demontage, Hebetechnik, Verpackung, Verladung und Transport.
